Para que serve essa funcionalidade
As tarefas são ferramentas importantes no acompanhamento da execução da estratégia das organizações. No STRATWs One, podemos criá-las e acompanhá-las em alguns módulos.
Como funciona o cálculo do progresso previsto das tarefas
O percentual de progresso previsto das tarefas é baseado na sua duração em dias e existem dois cenários no acompanhamento de tarefas: tarefas simples e tarefas que possuem uma ou mais subtarefas. Entenderemos cada um desses cenários abaixo.
Cálculo do percentual para tarefas simples
O valor é calculado utilizando a duração total da tarefa (em dias) e a quantidade de dias corridos desde o início da tarefa até o dia anterior à data atual. A fórmula fica da seguinte forma:
Por exemplo: uma tarefa possui o início em 25/12/2022 e termina em 14/01/2023. Sua duração total é de 21 dias (contabilizando o dia de início e o dia de término).
Considerando que a data atual seja 03/01/2023, devemos considerar a quantidade de dias corridos, desde o início, até ontem (02/01/2023). Desta forma, temos 9 dias.
A partir do exemplo acima, podemos aplicar o cálculo de % previsto da tarefa, que fica da seguinte forma:

Os percentuais das tarefas são exibidos sem casas decimais, ou seja, os valores são arredondados. Sendo assim, o % previsto desta tarefa é 43%.
Cálculo do percentual para tarefas com uma ou mais subtarefas
Considerando uma tarefa que possui três subtarefas, o cálculo do progresso previsto da tarefa principal será baseado no progresso previsto de cada subtarefa.
Logo temos:

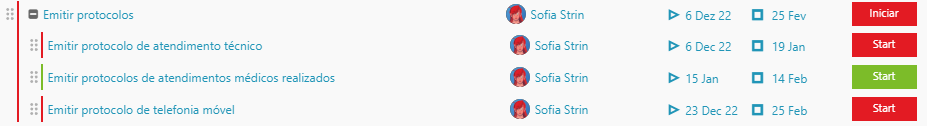

Subtarefa 1 - Início: 06/12/2022; Fim: 19/01/2023: Duração 45 dias
Subtarefa 2 - Início: 15/01/2023; Fim: 14/02/2023: Duração 31 dias
Subtarefa 3 - Início: 23/12/2022; Fim: 25/02/2023: Duração 65 dias
Somando a duração de cada subtarefa temos: 45+31+65 = 141 dias
Agora, é calculado o número de dias corridos de cada subtarefa em relação ao dia anterior à data atual , que é dia 02/01/2023.
Subtarefa 1 - Início: 06/12/2022; Até: 02/01/2023: 28 dias corridos;
Subtarefa 2 - Início: 15/01/2023; Até: 02/01/2023: 0 dias corridos (pois é tarefa futura);
Subtarefa 3 - Início: 23/12/2022; Até: 02/01/2023: 11 dias corridos;
Somando os dias corridos temos: 28+0+11 = 39 dias

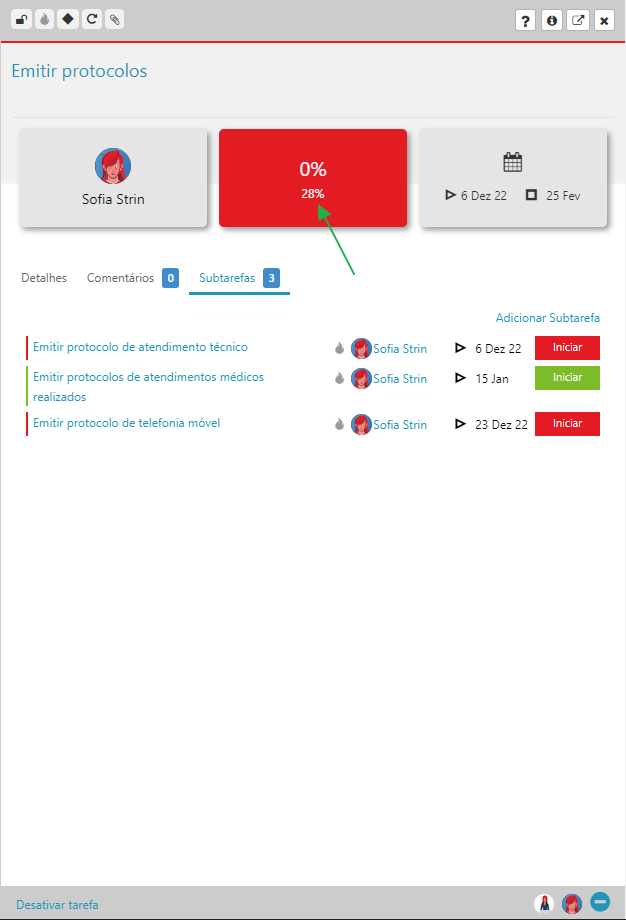

Logo, temos que o progresso previsto da tarefa principal é 28%, resultante do seguinte cálculo:
Observação:
- Sempre as subtarefas de menor nível serão consideradas para o cálculo;
